Bautagebuch seit 18. August 2008 aktualisiert am 06.04.2009 |
|
Bauen in Dithmarschen an der Nordsee mit Team Massivhaus |
|
Aktueller Status:
@work
|
![]()
|
| Bauherren:
Felicitas Ploog & Stefan Henningsen Typ: Friesenhaus 145, KFW 60 mit Erdwärmeheizung Wohnfläche: 128 qm (Wohnflächenverordnung), ca. 142 qm nach DIN 277 Baubeginn: 6. November 2008 Einzugstermin: Ende April 2009 (geplant) |
Bautagebücher unserer TEAM
MASSIVHAUS Baufreunde: Familie Wendt: http://bautagebuch.online-wendt.de/ Familie Klemme: http://www.dennisklemme.de/blog/ Familie Lütgens: http://team-massivhaus-tagebuch.beeplog.de/ Familie Wiese: http://www.freenet-homepage.de/friesenhaus-damp/ Familie "Z" und Steffi: http://z-baut.de.tl/Home.htm Familie Benny und Sandra: http://www.bennyundsandrabauen.de/ |
immer aktuell:
- Der aktuelle Bauzeitenplan klick hier! -
Fragen beantworten wir gerne:
| date | notes | pics | |
|
Montag 06.04.2009 |
Baumängel? Sehr ärgerlich ist, dass die Bodentreppe eingebaut wurde nachdem wir die Rigipsdecken und Wände haben spachteln und schleifen lassen. Nun klafft ein ca. 20 bis 40 cm Rigipsrand um die Öffnung der Bodentreppe. Nun mussten wir dieses in Handarbeit selber spachteln und schleifen, das Ergebnis ist miserabel, da auch die Höhenunterschiede der Platten verschieden sind. Siehe Fotos. Die Trockenbaufirma konnten wir ja nicht wegen diesem kleinen Stück extra wieder kommen lassen. (Mehrkosten) Dieses Problem hätte man im Vorwege besser klären und lösen müssen! Außerdem ist im Flur im DG eine Rigipsplatte nass. Diese wurde damals schon feucht eingebaut und kann nun nicht grundiert und tapeziert werden, weil sich die Tapete wieder lösen würde. (WIR SIND GESPANNT WIE TEAM MASSIVHAUS DIESES PROBLEM LÖST) Nun hängen wir unserem internen Bauzeitenplan hinterher. Die Decke kann nun nicht grundiert und tapeziert und somit über Ostern auch nicht gemalt werden! Alles wieder halber kram!!!! Außerdem haben wir in den Schrägen noch eine relativ schiefe Rigipswand zu beklagen. Es scheint wohl sehr schwierig zu sein seinen internen Bauzeitenplan in den Plan von Team Massivhaus zu integrieren. Sehr schade! |
klick für Gallerie: |
|
|
Samstag 04.04.2009 |
Zu den Problemen und dem Ärger mit dem Trockenbau und dem späteren Einbau der Holztreppe (und dem damit verbunden Chaos in unserem internen Bauzeitenplan) gibt es die nächsten Tage mehr... |
![]() |
|
|
Montag 30.03.2009 |
So langsam geht es weiter voran.... der Stromzähler zeigt momentan 2300 Kw/h an....wir warten nun auf die Haustür (die fehlt immer noch) aber seht selbst... |
klick für Gallerie: |
|
|
Dienstag 24.03.2009 |
Wir begrüßen über 5000 Besucher auf dieser Seite! Leider hat sich die letzten Tage nicht sehr viel getan in unserem Bautagebuch... das einzige was wirklich wunderbar funktioniert ist der Stromzähler. Seit Inbetriebnahme letzte Woche haben wir doch sage und schreibe 1300 kW/h auf der Uhr stehen!!! Das ist normalerweise die Menge an Strom die wir in unserem Haushalt in einem halben Jahr verbrauchen. Naja was soll man tun... das Haus muss ja trocknen... Heute sind auch die Fliesen für Bad und Gäste-WC gekommen, damit kann es also auch bald losgehen... Mit Team sind wir bisher zufrieden... das einzige was von deren Seite noch fehlt ist die Haustür, die Innentüren, die Treppe und so einiges Feintuning an Fenstern, Türen, Rolläden und am Außenmauerwerk. Auch fehlt noch eine Menge an Elektrik, Steckdosen und Licht in einigen Räumen sowie die Stromversorgung für die Außenbeleuchtung und Außensteckdosen.... am Wochenende gibt es auch wieder Fotos.... |
![]() |
|
|
Mittwoch 18.03.2009 |
Endlich gibt es mal wieder einen neuen Eintrag in unserem Bautagebuch!
Die Bautrockner laufen nun schon seit einer Woche. Zusätzlich noch 1-2
Heizlüfter. Bisher haben wir 500 Kw/h Strom verbraucht, das sind gute
105 Euro an Kosten. Ab heute läuft aber auch das Estrich-Aufheizprogramm
der Wärmepumpe. Dieses funktioniert allerdings ausschließlich mit Strom
bei einer möglichen Maximallast von 6,4 kW/h. Der Fachmann der Fa.
VIESSMANN war heute vor Ort und hat die Wärmepumpe in Betrieb genommen.
Nebenbei hat auch unser Nachbar angefangen zu bauen. Im gleichen Zuge
haben wir etwas Muttererde vom Aushub geschenkt bekommen. Die Verlegung
für Schmutz- und Regenwasser ist in vollem Gange. Die Deckenstrahler in
Badezimmer und Gallerie/DG sind auch fertig installiert. Da wir nicht
daran gedacht haben die Decke um einige Zentimeter abzuhängen, haben wir
uns für 20 Watt Halogenstrahler mit einer geringen Einbautiefe von 39mm
entschieden. Das Bad bekommt auch noch zwei Einbau Lautsprecher in die
Dachschräge. (wundert euch nicht über die 3 Löcher auf den Fotos -> wir
haben uns da verbohrt....;-) Mitte nächste Woche kommen die ersten
Wandfliesen für die Bäder und der Fliesenleger kann mit seiner Arbeit
beginnen. Die Bodenfliesen für das EG kommen am 31. März. Das Laminat
für das DG holen wir diesen Samstag ab. Dann ist es auch Zeit den
Trockenbau zu spachteln und zu schleifen. Die Malerarbeiten planen wir
für Ostern ein. P.S. Die Stadtwerke in Heide sind bundesweit die einzigen Energieversorger die keinen Stromtarif für Wärmepumpen anbieten. So etwas ist in der heutigen Zeit ein Unding, zumal selbst der Gesetzgeber seit Januar 2009 vorschreibt, dass Neubauten den Energiebedarf zu einem bestimmten Teil aus erneuerbaren Energien decken müssen! |
klick für Gallerie: |
|
|
Mittwoch 11.03.2009 |
Die Bautrockner und zwei elektrische Heizlüfter laufen, parallel dazu
natürlich auch der Stromzähler. -> 1,4 KW/h für die Trockner und 4 KW/h
für die Lüfter wären in der Summe knapp 5,5 KW/h! Umgerechnet auf 2
Wochen sind das dann gute 400 Euro an Stromkosten!!! :-( Was für'n
Mist... Der Rest der Wärmepumpe wurde heute installiert. Nun fehlt nur
noch der Kollege der Fa. Lange und Söhne um die Verbindung der Sonde mit
der Heizung herzustellen. Der Herr der Küchenfirma Wollschläger aus
Heide war auch vor Ort und hat die Räumlichkeiten für die Küche
ausgemessen. Morgen sollen die Elektriker kommen um die Stromzähler,
Steckdosen und Schalter zu installieren. Am Samstag wagen wir uns wieder
ins Haus um so einiges in Eigenleistung zu machen. Aufgrund der vielen Anfragen: Die Beleuchtung in den Dachunterständen haben wir in Eigenleistung erstellt. Wir haben uns vom Elektriker lediglich ein Kabel (mit Schalter) in den Dachunterstand legen lassen. Dieses brauch man dann nur noch weiterschalten (durchschleifen) und später die Löcher in die Unterstände bohren. Wir haben uns für Hochvolt LED Spots entschieden. Es wird dann kein Trafo benötigt und die LEDs sind sehr sparsam (aber auch nicht so wirklich hell), aber für den Zweck ist es ok. (Set mit 3 Led Strahlern alles komplett für 39 Euro) -> schwieriger wird es, wenn man Deckeneinbaustrahler in die Decke im Dachgeschoß bauen möchte!!! |
![]() |
|
|
Dienstag 10.03.2009 |
Die Bohrung für die Wärmepumpe ist fertig. Heute wurde auch das Wärmepumpensystem aufgebaut. Auch die Duschwanne ist montiert. Morgen kommt der Herr von den Bautrocknern um die Kondenstrockner für 2 Wochen in Betrieb zu nehmen. Zusätzlich erscheint morgen auch noch der Küchenmensch um die Küche auszumessen. Am Donnerstag wird das Haus dann unter Strom gesetzt. Nun fehlt nur noch die Füllung der Dehnungsfugen im Außenmauerwerk und natürlich die HAUSTÜR! P.S: Wasser haben wir nun auch schon im Haus! Uns graut schon vor der Verlegung der Entwässerung für Regen und Schmutzwasser... :-( |
![]() |
|
|
Samstag 07.03.2009 |

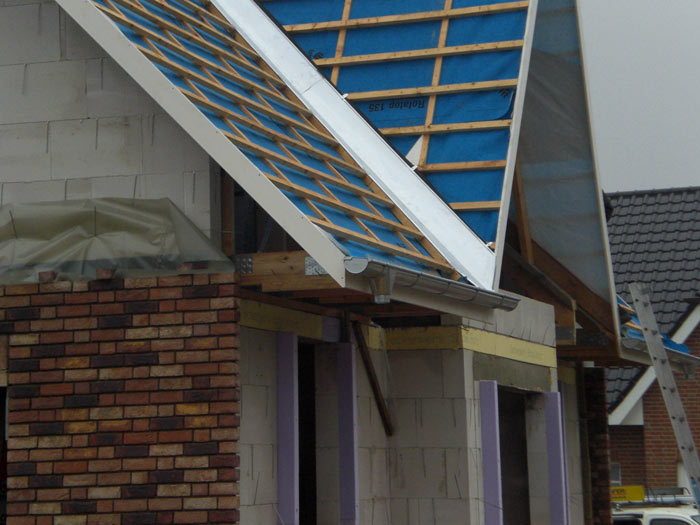

Heute wurde die Außenbeleuchtung in den Dachüberständen vorbereitet, die überstehenden Randdämmstreifen im gesamten Haus abgeschnitten und der Wandbereich hinter der späteren Wärmepumpe weiß gestrichen, und, und, und... Der Briefkasten und die Hausnummer sind nun auch schon am Haus.... P.S. Der Wasserzähler ist montiert, ab sofort haben wir Wasser im Haus! Nächste Woche Donnerstag kommen die beiden Stromzähler, dann haben wir endlich auch Strom... |
klick für Gallerie: |
|
|
Donnerstag 05.03.2009 |
Heute sind wir nach langer Zeit mal wieder dazu gekommen kurz einige Fotos zu machen. So wie es aussieht ist der Estrich gut am Trocknen. Die Bohrung für die Wärmepumpe ist auch in vollem Gange und die Zimmermänner haben die Dachüberstände fertig gestellt. Morgen wird die Wasseruhr von den Stadtwerken eingebaut. Der Elektriker war noch nicht wieder da. Nächste Woche Dienstag wird die Wärmepumpe aufgebaut (-> dafür benötigen wir Strom!), am Mittwoch kommen die Bautrockner für 14 Tage ins Haus. Dann kann es endlich losgehen was das Thema Fliesen angeht... |
klick für Gallerie: |
|
|
Montag 02.02.2009 |
Heute wurde der Estrich gelegt. Leider gibt es momentan keine Fotos, da ich immer noch krank bin. (zum Glück baut sich das Haus wie von selber...) Nun muss der Estrich 8 Tage lang trocknen. Anfang nächster Woche soll die Heizung in Betrieb genommen werden. Heute erhielt ich auf mehrfache Nachfrage von Team einen Anruf mit der Info, dass das Bauvorhaben nicht wirklich Rohbaufeuerversichert ist. Sehr seltsame Sache, da dieses fester Bestandteil des Bauvertrages ist. Nach mündlicher Aussage von unserem Verlaufsberater hieß es damals: das Bauvorhaben ist bis zur Hausübergabe Rohbaufeuerversichert. Zukünftige Bauherren, hier ist also Vorsicht geboten!!! |
![]() |
|
|
Samstag 28.02.2009 |
Der Verblender wurde heute komplett verfugt. Nun noch die versprochenen Fotos vom momentanen Baustand... |
klick für Gallerie: |
|
|
Freitag 27.02.2009 |
Selbst der Radiosender R.SH ist auf unser Team Massivhaus
Bautagebuch aufmerksam geworden und hat uns nette Grüße im
Gästebuch hinterlassen! Grüße zurück an Katharina Nicolaysen die
auch gerade im Baustress steckt... P.S. wir haben mittlerweile bei GOOGLE unter dem Suchbegriff "Team Massivhaus" den ersten Platz vor der offiziellen Firmenhomepage eingenommen. Die Fußbodenheizung ist fertig!!! Die Verfuger haben heute den Verblender mit Wasser gesäubert, damit sie morgen mit 4 Leuten das ganze Haus verfugen können. Das hört sich doch gut an! Nun kann am Montag gerne der Estrich kommen! Einen Montag später wird dann die Wärmepumpe aufgebaut, damit dann ab Mittwoch den 11.3. das Estrich-Aufheizprogramm gefahren werden kann. Morgen gibt es auch wieder Fotos! Ich liege solange flach mit einer fiesen Grippe... :-( |
klick für
die R.SH
Homepage: |
|
|
Donnerstag 26.02.2009 |
Heute wurde die Fußbodenheizung im EG fertig gestellt, im DG fehlt auch nicht mehr viel. Nebenbei haben die Maurer die restlichen Verblendarbeiten und die Sohlbänke an Türen und Fenstern erledigt. |
![]() |
|
|
Mittwoch 25.02.2009 |
In eigener Sache: Ich suche zum 1. April 2009 einen Job, da mein jetziger Arbeitsvertrag dann ausläuft. Wer eine lustige und kompetente Bürokauffrau oder Sekretärin o.ä. sucht der möchte sich bitte bei mir melden! Bisher war ich hauptsächlich in der Baubranche, bei Krankenkassen, in Banken und in Autohäusern tätig. Der Kontakt ist ab sofort über meine Bewerbungshomepage www.bewerbung.felicitas-ploog.de , per Email email@felicitas-ploog.de oder Mobil 0178-3528454 möglich. Liebe Grüße Felicitas |
klick für
Homepage:![]() |
|
|
Dienstag 24.02.2009 |
...wie ein Schweizer Uhrwerk. Alles ist soweit vorbereitet, dass morgen die Fußbodendämmung und am Donnerstag und Freitag die Fußbodenheizung verlegt werden kann. Morgen kommt nun endlich auch der Brunnenbauer und legt die Hausanschlüsse für die Wärmepumpe. Am Montag kommt dann der Schnellestrich, der muss 8 Tage trocknen bis das Aufheizprogramm beginnen kann. Die Bautrockner haben wir auch schon auf Abruf reserviert für die KW 11. Das Laminat und die Fliesen sind bestellt und können ebenfalls auf Abruf zur Baustelle geliefert werden. Heute war auch der Bauleiter zur Gast. Am Samstag sollen nach seiner Auskunft die Maurer vorbeikommen um die Sohlbänke zu mauern und die Restarbeiten zu erledigen. Bald gibt es wieder Fotos! |
![]() |
|
|
Sonntag 22.02.2009 |
Gestern haben wir den kompletten Dachboden mit Holzdielen ausgelegt. Was heißt komplett, natürlich hatten wir am Ende drei Bretter zu wenig... Nun können wir bald schon den ersten Hausrat von der jetzigen Wohnung auf den Dachboden bringen. Ansonsten haben wir Unmengen an Material ins Haus geschleppt. Die gemauerten Ablagen in den Bädern sind auch bald fertig. Gruß noch an Nicole, Andre und Julia die uns während des Tages besucht haben. Die kommende Woche stehen große Heizungs- und Sanitärarbeiten an, inklusive der Verlegung der Fußbodenheizung... danach ist Estrich angesagt. Vielen Dank nochmal an Hermann, Kuschi und Schoko! ;-) |
![]() |
|
|
Freitag 20.02.2009 |
Wir begrüßen über 4000 Besucher auf dieser
Seite! Auf "Google" ist unser Bautagebuch mittlerweile unter den
Suchbegriffen "Team Massivhaus Bautagebuch" und "Bautagebuch Team
Massivhaus" auf Platz 1 gelistet. Selbst unter dem Begriff "Team
Massivhaus" kommt es gleich an zweiter Position nach der original
Firmenseite. Nun einige Fotos vom Trockenausbau und Sanitär Teil II... |
klick für Gallerie: |
|
|
Donnerstag 19.02.2009 |
Heute habe ich mal einige unfertige Dinge sowie kleine Mängel fotografiert. So ist der Verblender im Frontspieß noch nicht fertig gemauert (obwohl uns dafür die Rechnung schon zugeschickt wurde), dazu sind auch die Verfugung und die Sohlbänke der Außenfenster- und Türen noch nicht fertig (wird wohl demnächst geschehen). Auch mit den Dachüberständen wurde noch nicht begonnen (gehört mit zum Trockenausbau Teil II). Die Sohle im EG ist noch nicht vollständig verklebt. Der Putz im Treppenhaus wurde ein wenig von den Zimmerleuten beschädigt. Aber wir denken das TEAM sich automatisch um alles kümmern wird, wir haben ja einen guten Bauleiter... ;-) |
klick für Gallerie: |
|
|
Mittwoch 18.02.2009 |
Die Hausanschlüsse sind so gut wie fertig, Strom, Wasser und Telefon, alles ist nun vorhanden. Der Trockenausbau im DG ist bis auf das BAD eigentlich auch schon erledigt. Nun fehlen noch die Dachunterstände. Der Blower-Door Test wurde wohl auch heute gemacht. Bis jetzt sieht es sehr gut aus mit dem Bauzeitenplan. |
![]() |
|
|
Dienstag 17.02.2009 |
Heute war die Zimmerei Bartels am Haus und die Dampfsperre im DG fertig gemacht und alles für den BLOWER-DOOR Test vorbereitet, dieser soll nun morgen (am Mittwoch) stattfinden. Gleichzeitig haben doch tatsächlich die Stadtwerke Heide mit den Hausanschlüssen begonnen. Morgen wird wohl auch das erledigt sein. Donnerstag und Freitag wird dann der Rigips im DG verbaut sowie die Dachunterstände. Dann wird auch ein Teil der Sanitärarbeiten erledigt, damit am Samstag die Maurerarbeiten in den Bädern fertig gestellt werden kann. Die Holzdielen für den Dachboden (25 qm) wurde auch angeliefert. Diese müssen wir irgendwann nochmal hochschleppen. :-( Morgen gibt es vielleicht auch schon wieder Fotos... |
![]() |
|
|
Montag 16.02.2009 |
Keine Zimmermänner, keine Stadtwerke. | ||
|
Sonntag 15.02.2009 |
Es gibt ein paar neue Fotos! Die kommende Woche soll der Trockenbau II stattfinden. Die Hausanschlüsse wurden von den Stadtwerken Heide natürlich NICHT gelegt. Wir wünschen uns und allen anderen Bauherren endlich mal wieder sonniges und frostfreies Wetter!!! |
klick für Gallerie: |
|
|
Mittwoch 11.02.2009 |
Heute haben wir uns mit dem Fliesenleger getroffen und alle zukünftigen Arbeiten besprochen. Es muss noch eine Menge in Eigenleistung gemauert werden, Ablagen hinter der Badewanne und den Toiletten etc. Der Bauleiter war zufällig auch mal wieder vor Ort, in diesem Zuge einen schönen Gruß an Thorsten Glantz! Mit TEAM läuft immer noch alles hervorragend. Nun trocknet der Putz, heute haben wir auch mal schön gelüftet, das Wetter war gut. Samstag legen wir die Kabelführungen für die Deckenstrahler im DG. Ab Montag kommt die Fa. Bartels um den Trockenausbau zu erledigen, gleichzeitig wird dann wohl auch der obligatorische "Blower Door Test" durchgeführt. Bauchweh machen uns nur die Stadtwerke Heide, da die wegen des "so sehr schlechten" Wetters keine Hausanschlüsse legen wollen. Bis 2. März ist die Frist, dann kommt der Estrich! |
![]() |
|
|
Montag 09.02.2009 |
Die Putzarbeiten sind fertig! Nun erwarten wir Rechnungen von Team Massivhaus von einigen Zehntausend Euro.... die Rechnungen für Fenster, Türen, Elektro, Verblendung und Putzarbeiten sollten nun alle gleichzeitig eintrudeln... Morgen klären wir nochmal ab, ob die Hausanschlüsse diese Woche nun auch wirklich gelegt werden: Strom, Wasser, Telekom, Erdwärme... Nächste Woche erfolgt dann der letzte Abschnitt des Trockenausbaus: Decken und Schrägen im DG sowie die Dachunterstände und Dachboden. |
![]() |
|
|
Sonntag 08.02.2009 |
Gestern haben wir bei OBI die Fliesen für das EG bestellt und auch das Laminat für das DG ausgesucht. Damit sind wir schon einmal einen großen Schritt weiter. Nun fehlen nur noch die Wand- und Bodenfliesen für das Bad und Gäste-WC sowie das Fliesenschild für Küche und HWR. Das Mosaik für die Dusche und Bordüre haben wir bereits ausgesucht. Statusbericht der Putzarbeiten: Bis auf das Wohn- und Esszimmer und ein Teil der Küche ist alles fertig verputzt! Anbei einige Fotos unserer Auswahl... |
klick für Gallerie: |
|
|
Freitag 06.02.2009 |
Der Putzer war wieder fleißig am verputzen. ;-) Drei Zimmer im DG sind fertig. Im Bauzeitenplan gibt es auch wieder neues. Einige Fotos bei Sonnenschein und blauem Himmel: Haus, Putz, Installationen, Laminat, Tapeten... |
klick für Gallerie: |
|
|
Donnerstag 05.02.2009 |
ZUFRIEDEN MIT TEAM MASSIVHAUS Heute haben wir noch ein paar Feinheiten erledigt, damit der Putzer auch vernünftig arbeiten kann. Die beiden fehlenden Fenster im DG wurden am Spätnachmittag auch eingesetzt. Der Putzer hat heute alles vorbereitet und die Ecken und Kanten mit Schutzschienen versehen. Nebenbei hat er "hunderte" Säcke Gipsputz in das Haus geschleppt. Und das alles ganz alleine. Ab morgen geht's dann mit dem verputzen los, bis spätestens Dienstag soll alles fertig sein. Hoffentlich gibt es bald mal wieder Fotos ohne Nebel und Wolken :-( Ansonsten läuft momentan alles einwandfrei! |
klick für Gallerie: |
|
|
Mittwoch 04.02.2009 |
Heute ist sehr viel passiert! Der Elektriker hat seine Arbeit erledigt, die Sanitärarbeiten sind fertig und auch unsere Eigenleistungen im Bereich TV und Audio sind so gut wie fertig gestellt. Auch die Maurer waren da und haben endlich den Giebel im DG verblendet. Morgen kommen die zwei fehlenden Fenster rein und der Putzfirma beginnt mit ihrer Arbeit. Diese wird sie wohl bis Dienstag erledigt haben. Am Samstag werden wahrscheinlich die Sohlbänke der Fenster und Türen gemauert. Für Ende nächster Woche sind die Hausanschlüsse geplant. Ab Montag 16. Februar soll der Trockenausbau Teil II stattfinden. Währenddessen weitere Sanitärarbeiten, sowie dann auch die Sohlendämmung mit Fußbodenheizung. Genaueres könnt ihr dem Bauzeitenplan entnehmen. Unser Bauleiter Herr Glantz war heute übrigens auch noch mal auf der Baustelle. Momentan läuft alles sehr gut, wir sind zufrieden! |
klick für Gallerie: |
|
|
Dienstag 03.02.2009 |
Wer übrigens Lust hat ab den 1. Mai in unsere derzeitige Wohnung in 25746 Lohe-Rickelshof zu ziehen, der kann sich gerne melden! Siehe Fotos... |
klick für Gallerie: |
|
|
Montag 02.02.2009 |
Am Samstag hatten wir das Planungsgespräch mit der Elektrofirma Wendland. Da wir am Vorabend schon alles intern besprochen hatten verlief das Treffen kurz und bündig. Wir müssen Zusatzkosten von rund 1500 Euro einplanen, wobei der größte Teil von knapp 900 Euro für den größeren Zählerschrank der Wärmepumpe drauf geht. Ursprünglich hatten wir nur ein Budget von 550 Euro eingeplant. Die Elektriker waren dann heute vor Ort und haben die Unterputzdosen und die Schlitze für die Kabel integriert. Morgen werden dann wohl die Kabel im Haus verlegt. Die letzten Sanitärarbeiten werden dann auch morgen erledigt. Mittwoch werden wir dann noch einige Arbeiten in Eigenleistung wie die Verkabelung von TV und Lautsprechern vornehmen, auch die ein oder andere Zusatzsteckdose wird dann noch gelegt. Bis Mitte nächster Woche soll eigentlich der Innenputz kommen, ende nächster Woche dann die Hauseinführungen durch die Stadtwerke. Allerdings ist noch immer nicht die rechte Giebelwand im DG verblendet, auch fehlen dort noch die zwei Fenster (erst wenn das fertig ist kann verputzt werden). Das Wetter soll nun die nächsten Tage wieder etwas milder werden. Nun noch einige Fotos... |
klick für Gallerie: |
|
|
Freitag 30.01.2009 |
Die Sanitärinstallation ist schon ein gutes Stück weiter. Zwei Außenzapfstellen sind angebaut. Bis Mittwoch sollte Sanitär Teil 1 fertig sein. Die Elektro-Vorplanung haben wir heute durchgeführt, drei Stunden hat der Spaß gedauert und kalt war es auch noch. Morgen ist das Planungsgespräch mit dem Elektriker, dieser ist am Montag und Dienstag auf der Baustelle. Danach kann dann geputzt werden... wenn die Temperaturen wieder im Plusbereich liegen.... Einige Fotos... |
klick für Gallerie: |
|
|
Mittwoch 28.01.2009 |

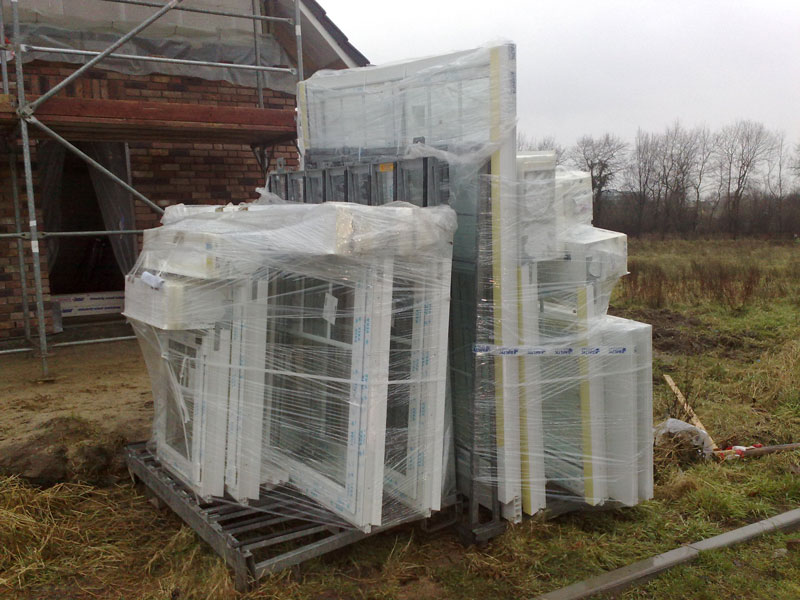

Trotz Eiseskälte wurden heute die Fenster und Türen eingebaut. Bis auf
die beiden Fenster im Giebel des DG (hier fehlt immer noch der Verblender) ist alles soweit fertig. Donnerstag und Freitag geht's dann
weiter mit Sanitär Teil 1 und am Montag und Dienstag dann die
Elektrorohinstallation. Ein Brief vom Bauleiter besagt, dass zwischen
dem 4. Februar und dem 10. Februar (je nach Wetterlage) die Innenwände
verputzt werden. Im Zeitraum vom 11. Februar bis 13. Februar sollen dann
die Hausanschlüsse gelegt werden, weil
danach der Estrich kommt. Mal sehen ob wir die Stadtwerke Heide dazu
bewegen diesen Termin einzuhalten. Ansonsten gibt es wieder einige
Fotos..... P.S. Falls ich mich in diesem Bautagebuch noch gar nicht darüber tierisch aufgeregt habe: In der Kreisstadt (!!!) Heide gibt es von den Stadtwerken keine Tarife für Wärmepumpen! Wir haben uns vorerst auf einen Stromtarif für E-Fußbodenheizungen mit Tagnachladung geeinigt. So bekommt man zumindest über die Hälfte des Tages günstigen Strom für die Erdwärmeheizung. Zwei Stromzähler werden benötigt, einmal für den Normaltarif und einen für den Heizungstarif. Dort ist wahrscheinlich ein Zeitschalter zwischen. Näheres wird uns vielleicht der Elektriker Herr Wendland am Samstag verraten. |
klick für Gallerie: |
|
|
Dienstag 27.01.2009 |
WIR WARTEN! Zwar nicht aufs Christkind, sondern dass das Wetter mal wieder etwas milder und freundlicher wird! Heute ist leider wieder nichts passiert. Wir haben die Maurer zwar am Vormittag mal am Haus gesichtet, aber anscheinend war es wohl noch zu frostig um die letzte Giebelwand im Dachgeschoß fertig zu stellen. Für den Fenster- und Türen Termin morgen sehen wir schwarz. Der Elektriker und der Installateur werden wohl auch nicht anfangen bevor die Fenster eingebaut sind. Das Auslegen der Sohle im EG wurde auch noch nicht beendet, einige freie Stellen sind noch nicht vernünftig verklebt. Unser Elektroplan ist zumindest schon mal auf dem Papier fertig und grafisch festgehalten. Am Freitag treffen wir uns intern um die Installation direkt am Rohbau zu besprechen. Am Samstagvormittag kommt dann der Elektriker dazu und wir gehen die Planung dann mit ihm nochmal durch. Obwohl wir uns mit den Zusatzleistungen sehr zurückgehalten haben werden wohl so einige Hunderter Aufpreis dazu kommen. Wir überlegen uns noch wie wir die Halogenspots mit einer Einbautiefe von ca. 11 cm zwischen Rigips-Platte und Dampfsperre bekommen ohne dass diese durch die Hitze schmilzt?! Hat jemand eine Idee??? Ist da ein Elektrofachmann unter euch??? |
![]() |
|
|
Montag 26.01.2009 |
Keine Fensterbauer, keine Maurer. Anruf vom
Bauleiter, das Wetter passt nicht, es ist zu kalt. Der Fenstertermin
wird verschoben auf Mittwoch, den 28.01. (in der Hoffnung dass das
Wetter dann besser ist), der Sanitär Teil 1 Termin verschiebt sich
dementsprechend auch auf Donnerstag und Freitag. Das erste Zubehör für das Haus ist angekommen: Briefkasten, Außenbeleuchtung, Einbauspots. Wir warten noch auf Hausnummer und Klingel. Der Antennenziegel (142 Euro) für die SAT-Schüssel und das Holz für den Spitzboden (170 Euro) haben wir auch schon bestellt. |
![]() |
|
|
Samstag 24.01.2009 |
Heute wurden die Innenwände im Dachgeschoß gemauert. Auch die Sohle im Erdgeschoss wurde verklebt. Nun sind alle Räume vom Rohbau her fertig! Einige Fliesen haben wir auch schon mal bemustert... Montag gibt es dann hoffentlich die Fenster und Türen... Einige Fotos gibt es auch wieder als Gallerie... Der Bauzeitenplan wurde auch aktualisiert... |
für die Gallerie bitte Foto klicken: |
|
|
Freitag 23.01.2009 |
Die Maurer kämpfen im Schnee. Der Frontspieß ist fast fertig und soll
heute eigentlich noch komplett werden. Die rechte Giebelwand können wir
uns wegen dem Schneesturm diese Woche abschminken. Dafür sind die Maurer
mit den Innenwänden im Dachgeschoss angefangen, diese wollen sie morgen
fertig haben. Sind mal gespannt, ob am Montag trotzdem schon einige
Fenster und Türen eingebaut werden... hier noch ein Foto (vielleicht
gibt es morgen mehr)... sauwetter! Da wir so viele Nachfragen hatten, hier nochmal einige Dokumente als pdf Datei, die vielleicht weiterhelfen bei der Entscheidung des Bauträgers: So hätte im Jahr 2008... ...ein Bauvertrag mit Zahlungsplan ausgesehen -> klick ...und so eine Bankauskunft -> klick ...und so ein Angebot -> klick ...und so die Baubeschreibung -> klick |
![]() |
|
|
Donnerstag 22.01.2009 |

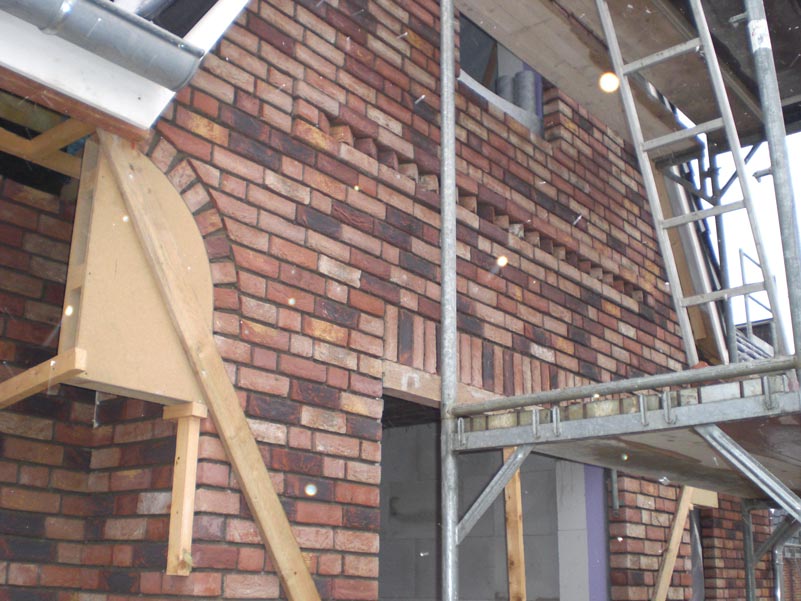

Heute ist nicht so wahnsinnig viel passiert. Die beiden Giebelohren im Frontspieß sind fertig und ein Teil vom Zierband..... die Zeit wird knapp! Die Fenster haben sich für Montag angekündigt. Die rechte Giebelseite ist aber auch noch nicht fertig gestellt..... das Wetter wird wieder schlecht und Wind kommt auf. Morgen gibt es wieder Fotos! |
![]() |
|
|
Mittwoch 21.01.2009 |

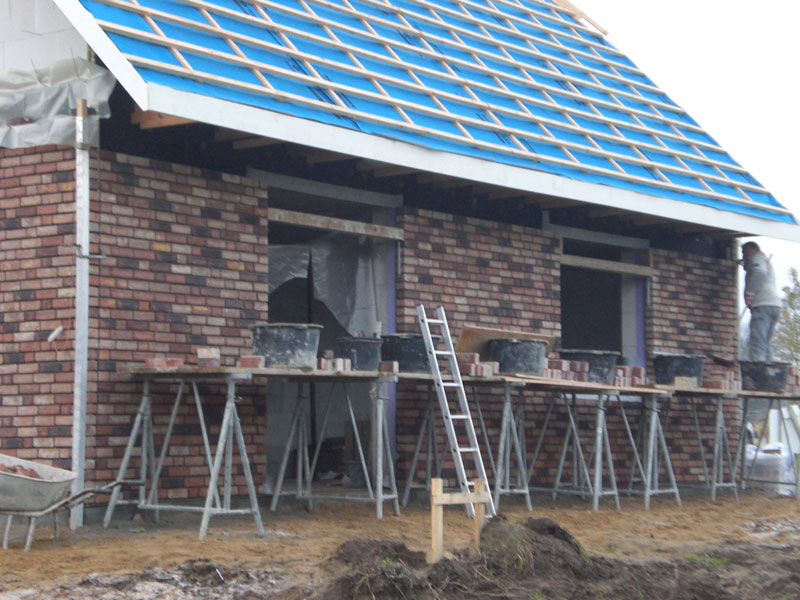

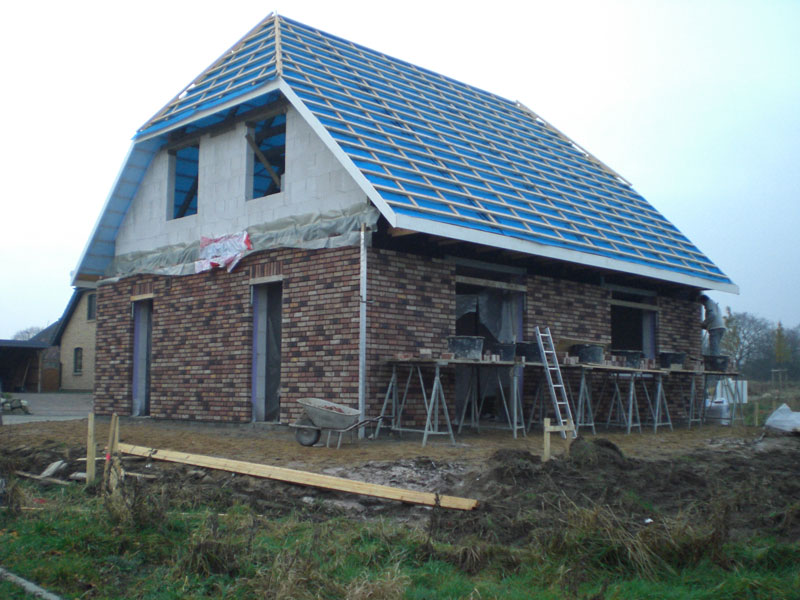

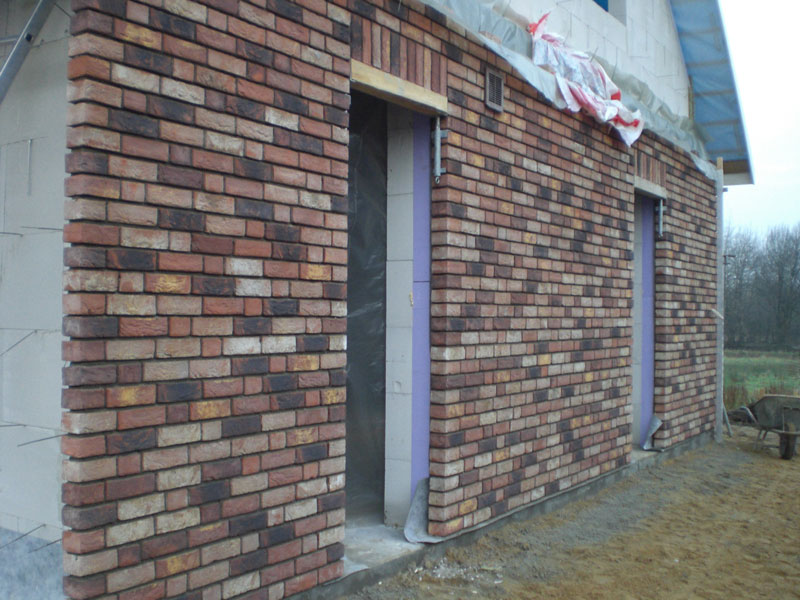

Langsam aber sicher geht es voran. Heute wurde die Verblendung auf der linken Giebelseite im Dachgeschoß fertig gestellt. Auch der Frontspieß im Erdgeschoß ist einige Zentimeter gewachsen. Die Fallrohre für die Regenrinnen sind auch befestigt. Nun fehlt noch der rechte Giebel und der Frontspieß. Ich habe euch mal eine kleine Foto-Gallerie zusammengestellt... |
für die Gallerie bitte Foto klicken: |
|
|
Dienstag 20.01.2009 |
Wir begrüßen über 3000 Besucher in diesem
Bautagebuch! Vielen Dank nochmal an alle die unsere Seite jeden
Tag besuchen und uns die Daumen drücken! Danke auch an die Absender der
vielen Emails die wir fast jeden Tag erhalten. Wir versuchen natürlich
alle zu beantworten und bieten bei Fragen rund um das Thema "Bauen mit
Team Massivhaus" gerne unsere Hilfe an! Das Erdgeschoß ist soweit fertig verblendet. Die erste Giebelwand ist auch schon zu 3/4 komplett. Danach fehlt nur noch die zweite Giebelwand und der Frontspieß (das ist wohl die aufwendigste Arbeit wegen den beiden Giebelohren und dem Zierband), danach die Innenwände im Dachgeschoss. Die Zimmermänner haben den Rest vom Trockenausbau Teil I erledigt. Team gibt wieder Vollgas. Ansonsten steht alles detailiert im aktuellen Bauzeitenplan. |
![]() |
|
|
Montag 19.01.2009 |
Und weiter geht's... Die Bauarbeiten wurden heute wieder aufgenommen. Zufällig haben wir auch den Bauleiter vor Ort angetroffen und konnten so einiges klären und mit ihm besprechen. Heute wurde die Verblendung im Erdgeschoß fortgeführt. Währenddessen wurde der Trockenausbau Teil I erledigt (dies auch ohne Fenster). Wenn alles nach Plan läuft und das Wetter mitspielt (d.h. kein starker Regen oder Frost) dann sollten diese Woche sämtliche Verblenderarbeiten fertig gestellt werden. Auch die Innenmauern im Dachgeschoss sollen dann stehen. Nächste Woche Montag kommen die Fenster und Türen rein (diese wurden heute angeliefert) und die Sohle wird verklebt. Ende nächster Woche dann Sanitär Teil I und ab Montag den 2. Februar dann der Elektriker. Übrigens wird der Verblender auch noch nachträglich verfugt... |
![]() |
|
|
Samstag 17.01.2009 |
Es ist nichts passiert. |
![]() |
|
|
Freitag 16.01.2009 |
Jubiläum! Seit gut einem Monat ist an unserem 'Haus' rein gar nichts mehr passiert! Heute ging erst einmal ein Fax an den Bauleiter raus. Wäre doch mal angebracht seine Kunden zumindest einmal in der Woche telefonisch zu informieren, ein 2 Minuten Anruf tut doch keinem Weh! Momentan sind wir mit der Abwicklung eher unzufrieden. Deshalb auch: Daumen runter für die Organisation bei Team Massivhaus. Da nun nicht die einzelnen Gewerke ausschlaggebend sind, sondern zum Schluss der Endtermin, warten wir ab was die nächsten Tage so bringen. Rein theoretisch könnte der Zeitplan noch eingehalten werden, wenn die Maurer jetzt reinhauen und am Donnerstag oder Freitag die Fenster und Türen kommen. Wir halten euch auf dem Laufenden! Wir möchten doch gerne wieder einen 'Daumen nach oben' präsentieren. |
![]() |
|
|
Donnerstag 15.01.2009 |
Trocken, bewölkt, plus 4 Grad Celsius. Anscheinend hat uns die Firma Team Massivhaus in Stich gelassen. Keine Maurer oder Handwerker, keine Infos, kein Anruf. Die Ausrede des schlechten Frostwetters zählt diesmal nicht... alles sehr merkwürdig und nicht zufriedenstellend... |
![]() |
|
|
Mittwoch 14.01.2009 |
Nebelig, plus 4 Grad Celsius. Bis auf dass sich der Regenschutz von den Klinkern
gelöst hat und die Außendämmung nun schön feucht wird ist nichts weiter
passiert... Mitteilung von den Stadtwerken: "Der Wasserhausanschluss wird selbstverständlich gemäß Urteil mit dem ermäßigtem Steuersatz von 7% abgerechnet!" Das ist bei uns eine Ersparnis von ca. 280 Euro. |
![]() |
|
|
Dienstag 13.01.2009 |
Wolkig, plus 5 Grad Celsius. Immer noch keine Maurer weit und breit. Diese Woche sollte eigentlich die Verblendung vom Dachgeschoss fertig gestellt werden. Bisher ist aber noch nicht einmal das Erdgeschoss fertig. Nun warten wir ab.... wahrscheinlich auf den nächsten Frost... wären doch bloß schon Fenster und Türen eingebaut. |
![]() |
|
|
Montag 12.01.2009 |
Sonnig, trocken, plus 4 Grad. Leider keine Maurer der Fa. TF Bau zu sehen... |
![]() |
|
|
Freitag 09.01.2009 |
21 Tage
ist es her oder auch 3 Wochen als die Handwerker das letzte Mal am Haus waren. Das erste Gewerk bekommt in unserem Bauzeitenplan nun den unerledigten Status. Wir hoffen nun, dass es die nächsten Wochen schneller voran geht und das Wetter besser wird. Allerdings haben wir hier im Norden entweder Regen oder alternativ Frost. |
![]() |
|
|
Montag 05.01.2009 |
Heute hat unser Bauleiter angerufen und uns über den Baustop wegen dem Frostwetter informiert. Vorerst kann nicht weiter gearbeitet werden. Das letzte mal waren die Maurer am Freitag, den 19. Dezember am Bau. Das DG hat noch gar keinen Verblender, im EG fehlt von der Vorderseite die Hälfte (siehe Foto) |
![]() |
|
|
Mittwoch 31.12.2009 |
HAPPY NEW YEAR !!!! Wir wünschen allen Lesern ein frohes neues Jahr und viel Glück beim Bauen oder bei der Auswahl des Bauträgers!!! ;-) Seit knapp zwei Wochen ist nun nichts passiert, wir hoffen dass es ab 5. Januar wieder ordentlich zur Sache geht.... alles weitere gibt es auch im neuen Jahr in diesem Bautagebuch! |
![]() |
|
|

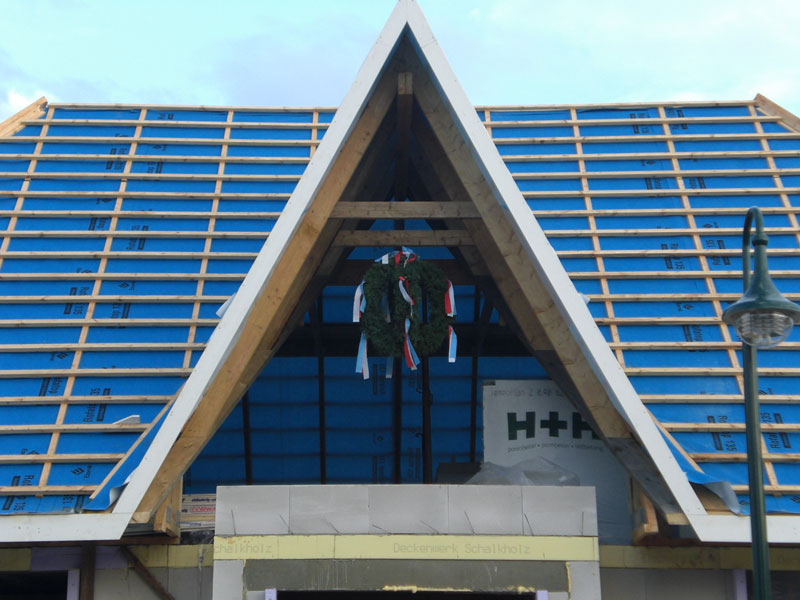

Mittwoch 24.12.2008 |
Wir wünschen allen
Bautagebuchfreunden
und
Bekannten ein fröhliches Weihnachtsfest! Bisheriges Fazit: Seit Freitag hat sich nichts mehr getan. Gerne hätten wir den Status für das Verblenden des Erdgeschosses noch vor Weihnachten auf "grün" gesetzt. Doch leider wurde an der Frontseite auf halber Höhe aufgehört. Zumindest ist das Dach eingedeckt, damit hatten wir für dieses Jahr nicht mehr gerechnet. Wir gehen davon aus, dass die nächsten zwei Wochen wegen der Feiertage nichts passiert. Im neuen Jahr geht es dann hoffentlich mit dem Verblenden, den Fenstern und Türen, dem Trockenausbau 1 und den Innenwänden im DG weiter. Schade ist, dass der Bauleiter sich relativ selten bei uns meldet und uns über Neuigkeiten informiert. Obwohl wir täglich mehrmals auf dem Bau sind haben wir noch niemanden von Team dort angetroffen. Ansonsten sind uns bisher keine groben Mängel am Bau aufgefallen. Uns wundert nur etwas, warum der Klinker nicht gleich beim Mauern richtig verfugt wurde, obwohl es so in der Baubeschreibung steht, die Fugen sehen momentan doch recht wild und unfertig aus. |
![]() |
|
|
Freitag 19.12.2008 |

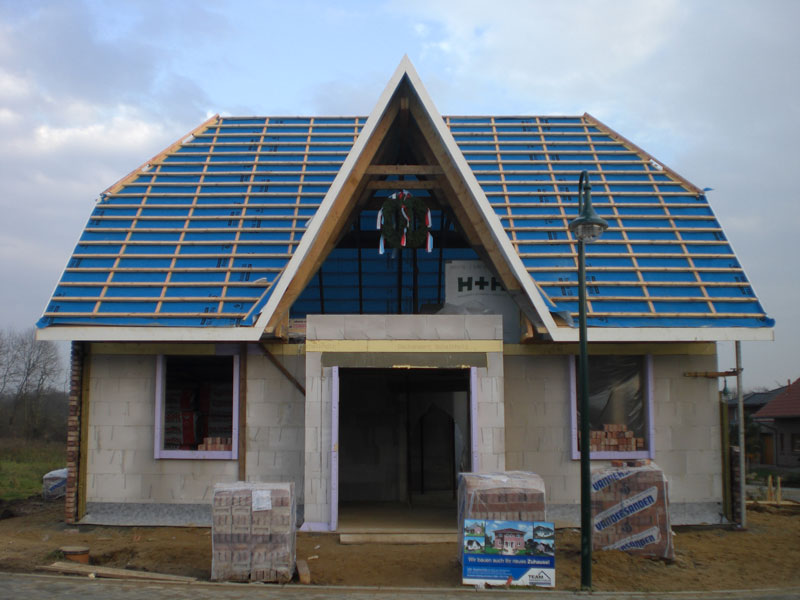

Nun gibt es auch wieder Bilder! Die Maurer und Dachdecker waren wohl heute Vormittag kurz da. Mit dem Verblenden sind sie angefangen und haben aber irgendwie nicht weiter gemacht, obwohl wir grandioses Wetter hatten. Zumindest ist das Dach fertig, drei Wochen früher als geplant... hier der -> Bauzeitenplan |
![]()
![]() |
|
|
Donnerstag 18.12.2008 |

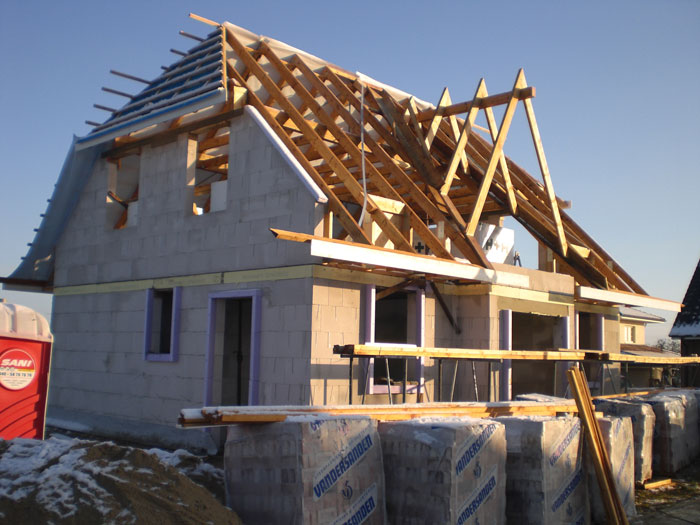

Was ist heute passiert? Die Maurer haben den Rohbau vom Frontspieß gemauert und die Gerüste an 3 Seiten aufgebaut. Drei von vier Wänden im EG sind bereits fertig verblendet. Auch die Dachdecker waren schon da und haben mit den Dachpfannen begonnen.... morgen gibt es wieder Fotos! | ||
|
Mittwoch 17.12.2008 |
Heute waren leider keine Maurer da. Dafür haben die Dachdecker der Fa. Bartels bereits die Regenrinnen montiert... So wie es aussieht werden die Fallleitungen relativ genau über den Dehnungsfugen im Außenmauerwerk liegen. |
![]() |
|
|
Dienstag 16.12.2008 |
Die Maurer kommen mit dem Verblenden weiter voran. Nebenbei hat die Zimmerei noch die drei Stahlstützen im Dachgeschoß montiert. Dreiviertel des Erdgeschoßes sind nun verblendet. Wenn alles gut klappt sollten die Maurer übermorgen mit dem EG fertig sein.... wir warten ab... |
![]() |
|
|
Sonntag 14.12.2008 |
Nun noch einige Fotos... |
![]()
![]() |
|
|
Samstag 13.12.2008 |
Vielen Dank für die netten Glückwunsche und Geschenke zu unserem Richtfest! Bald gibt es hier auch einige Fotos davon! P.S. Mittlerweile wurden auch schon fast beide Außenseiten des Hauses verblendet. | ||
|
Mittwoch 10.12.2008 |
Wir bedanken uns bei den über 2000

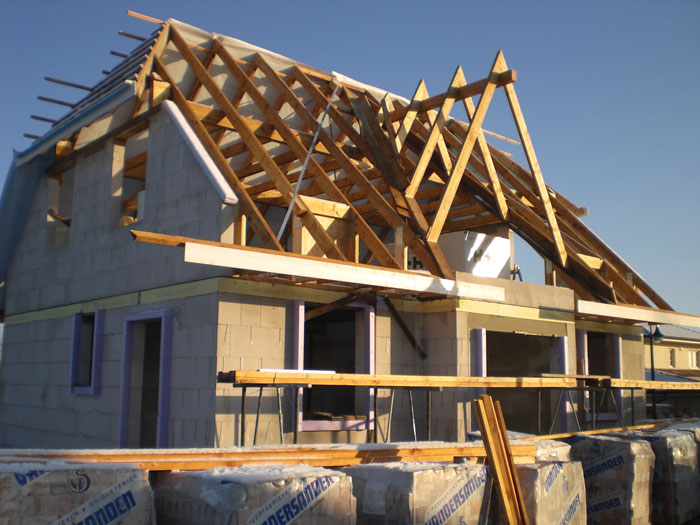

Besuchern auf dieser Seite! Anbei auch zwei Fotos vom Dachstuhl... |
![]() |
|
|
Hier geht es
weiter zum ersten Teil des Bautagebuchs... -> klick hier! |
- Alle Fotos bitte anklicken zum Vergrößern -
Inspiriert hat uns das Friesenhaus von Familie Wiese aus Damp:
Zumindest der Verblender (Vandersanden, Ardenner Bunt) und das gesamte Außenbild hat uns gefallen. Beim Dach bleiben wir aber doch bei der Farbe schwarz (Röben schwarz-matt glasierte Tondachpfannen), die Fenster und Türen bleiben weiß (dreier Sprossenfeld oben). Links und rechts neben der Haustür gibt es jeweils auch nur ein Fenster....

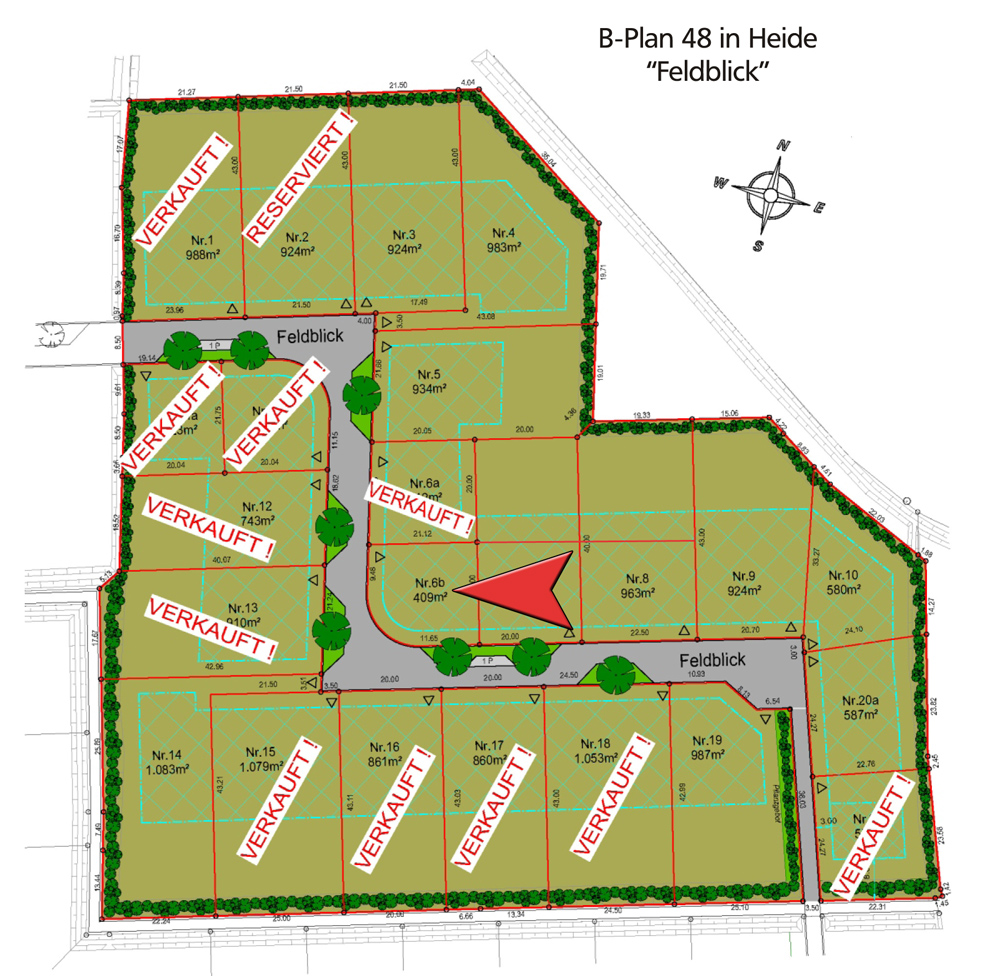

Nun zum Grundstück:
Die wirklich allerersten selbsterstellten Skizzen zum Haus:
geplantes Erdgeschoß Grundriß geplantes Obergeschoß Grundriß

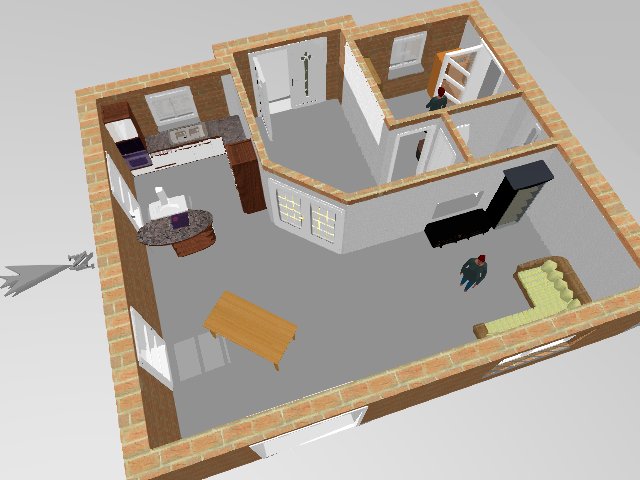

geplantes Erdgeschoß:

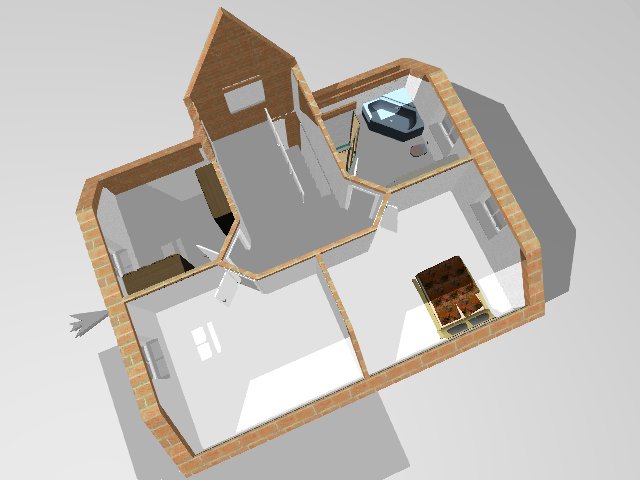

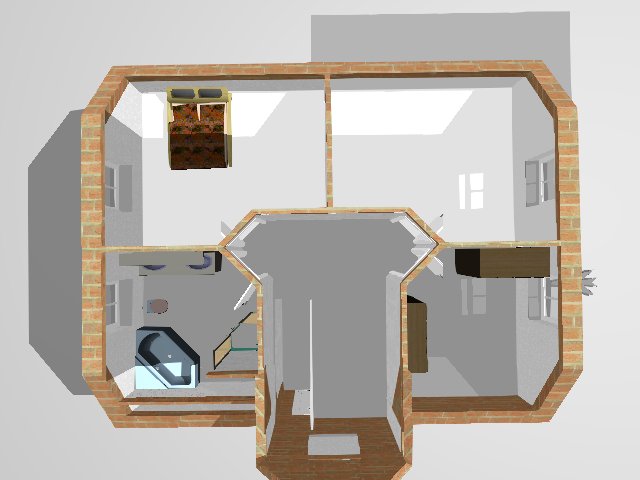

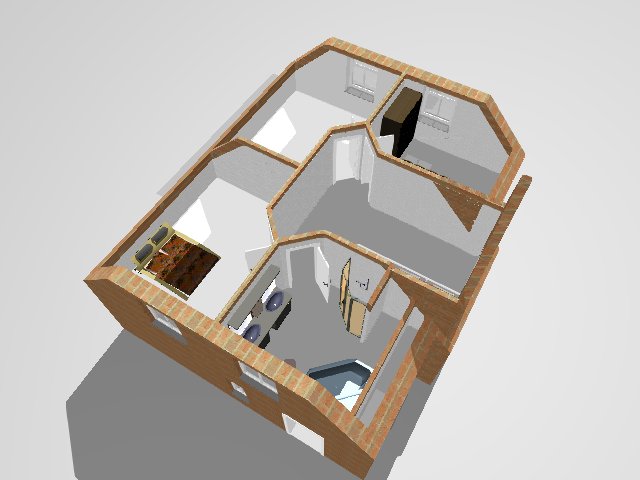

geplantes Obergeschoß:

geplante Außenansicht von hinten/schräg:
Bautagebuch-Partner:
